10月28日10時58分,珠海市珠江口的伶仃洋海域風平浪靜。隨著葉輪與機艙的順利對接,公司承建的珠海桂山海上風電場示范項目最后一臺風機完成安裝。這一重要施工節點的實現,標志著桂山風電項目風機全部安裝完成,距如期并網又邁出了堅實一步。

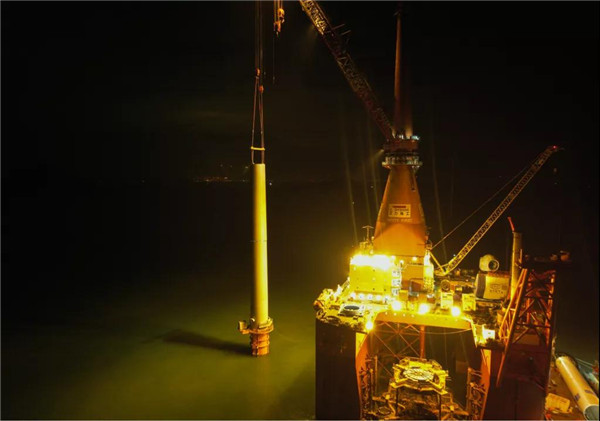

風機安裝現場
今年,項目團隊面對海上季風季節施工窗口期少、船機資源緊缺及作業環境復雜等不利情況,以踏實肯干的卓越品質,砥礪前行的奮斗初心,在船舶進場后,僅歷時四十二天就出色的完成了九臺風機的安裝任務。
完工現場
項目部堅持健全責任制,做到層層分解、責任到人、獎罰分明,充分調動全體員工的積極性;加強現場科學管理,通過人員、船機、材料、方法、環境的科學管理,重點保障關鍵線路上各工序的施工進度;實時跟蹤施工進度,通過網絡控制技術及模塊化施工理念,合理安排工作面及施工資源,保證本工程的施工工期。
為保證風機安裝工作的順利進行,項目部多管齊下,采取多項措施保障現場施工有序推進。
項目部堅持“精心施工、產品優良、顧客滿意、保護環境、健康安全、誠信守法、以人為本、預防為主、追求卓越”的管理方針;針對施工中存在的具體難點,以科學嚴謹?shù)膽B(tài)度和求真務實的精神,積極探索,最大程度采用新材料、新技術、新工藝、新設備,選用與本工程相適應的合理、可靠的施工方法,提高工程建設水平;堅決貫徹國家、地方各項安全生產和文明施工的管理規定,堅持“安全第一,預防為主”的方針,采用有效的安全保證措施,確保生產安全、文明施工。
一線通宵工作現場
后續,項目團隊將繼續保持安全高壓態勢,精心組織,加強現場施工調度,合理安排施工順序,在保證安全、質量的同時,高效地實施后續的施工,全力以赴完成收尾工作,為項目年底如期實現并網發電打下基礎,為廣東省大型海上風電項目建設的新篇章而努力!
桂山海上風電示范項目是南方海上風電聯合開發有限公司開發新能源建設的重要戰略決策,利用桂山海域豐富的風能資源優勢,大力發展海上風力發電,解決海島供電難題,對廣東省沿海地區能源的發展具有重要示范作用,對促進國家海上風電的發展和整體產業的提升具有重要意義。
